“我们终于不再担心滦河堤防背水坡发生砂沸了”滦河滦州段大堤及险段治理工程施工现场,滦河滦州市蔡营段村民们向参与工程建设的滦州市水利局工作者吐露了心声,“2012年来,每逢汛期降雨,我们都会日夜坚守在蔡营险工段,重点查看险情发生地,建立堤防地下连续墙后,我们心中的大石头终于放下了”工作人员回应到。言语之间,流露出的是一份信任,更是一份心安。
2012年,滦河水位暴涨,滦州市蔡营村段滦河大堤背水坡脚外出现管涌险情,当时采用背水坡脚粘土压盖方式进行临时处理。十多年来,滦州人民始终牵挂滦河蔡营险工段,如今,人民观念的扭转源于2024年实施的滦河滦州段大堤及险段治理工程。
2023年,滦河滦州段大堤及险段治理工程搭乘国债快车,争取中央增发国债资金4505万元。滦州市水利局围绕增发国债水利项目建设,精准施策,狠抓落实,压实责任,全力推进,2024年12月11日,工程完工并顺利通过合同工程完工验收。

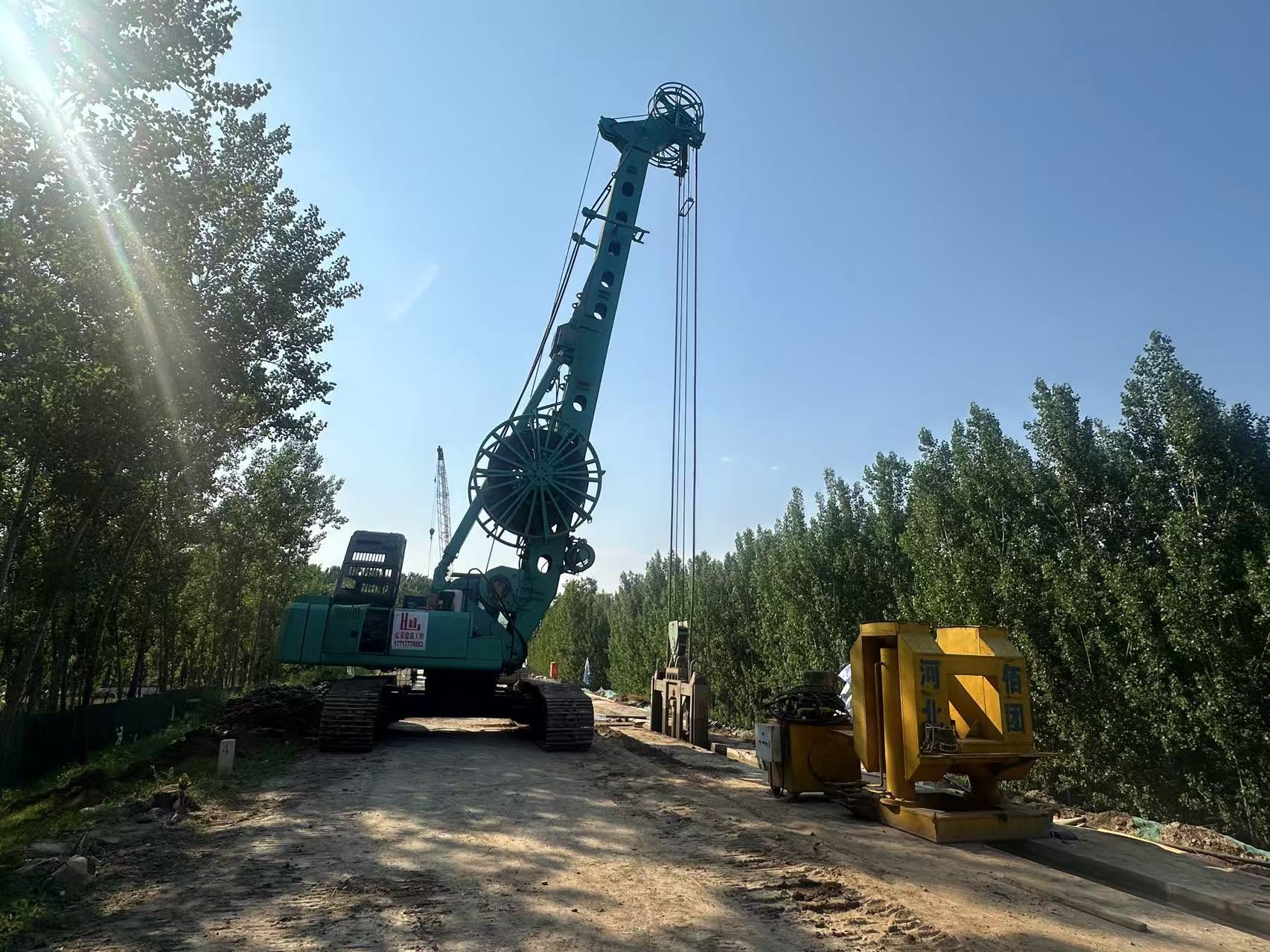

精进建设工艺,打造高水平水利工程。本工程率先将地下连续墙工艺应用于河道堤防建设,开创了河北省境内河道堤防防渗治理工程先河,该工艺不仅从根本上治理了堤身堤基渗透问题,也解决了背水坡脚外土地征占难问题,为早日开工建设争取有利时机。
统筹质量与进度,打造高质量水利工程。一是开工前,制定了准备工作计划,明确了前期工作、用地征迁、招标工作、质量监督手续等76项工作责任单位、责任人、完成时限。二是工程初期,为实现年底前工程完工目标,施工单位倒排工期,编制了详细施工进度计划,项目法人根据每日施工安排督导项目进度,超期工程内容,及时查找原因,破除施工阻碍。三是工程末期,进一步优化地下连续墙等关键工作线路,采取分段平行施工、昼夜连续作业等措施,做到了施工场地空间利用最大化、施工资源投入最大化、施工强度密度最大化。四是整个工期,项目法人严抓工程质量,针对地下连续墙等重要隐蔽单元工程,狠盯各参建单位原材料、中间产品送检频次及施工单位的施工工序。
加强信息化建设,打造智慧化水利工程。一是研发了滦河滦州段大堤及险段安全监测系统,在大堤蔡营险工段四个横断面的迎水坡顶、背水坡顶、背水坡堤脚分别安装了测压管和渗压计,并应用Auto bank软件设置了渗压水位警戒值,做到了渗流及时预警预报。二是研发了视频监控管理平台,在堤顶安装摄像头30个,实现了施工过程的远程监控和防洪大堤运行期间的智能管理。
滦州市水利工作者秉承“民心工程、优质工程、廉洁工程”初心,平稳有序推进各项工作,圆满完成了国债项目建设任务。
